これまでの現場のようす-平成23年3月~9月
◆平成23年3月23日

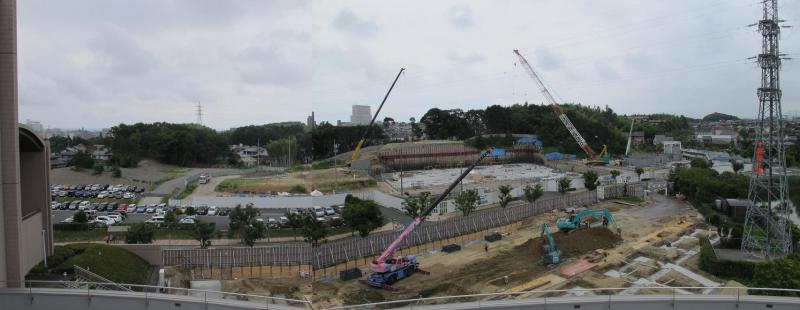

建設地にて本格的に掘削工事が開始しました。
◆平成23年4月26日

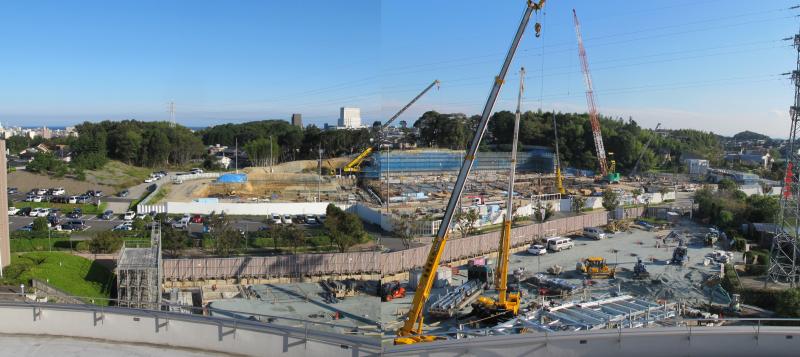

掘削工事が進行し、山側の掘削を開始しています。
◆平成23年5月

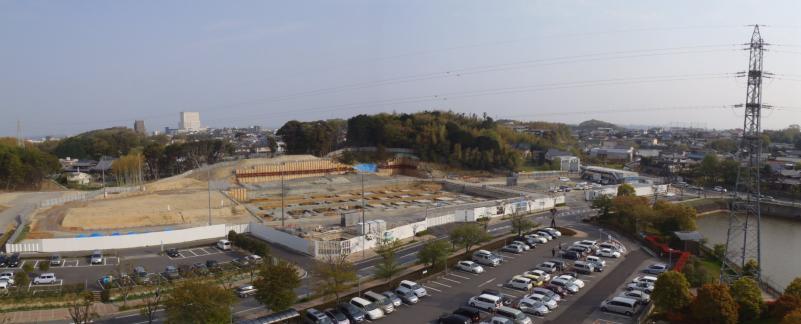

免震基礎のマットスラブのコンクリート打設が始まりました。重機が複数稼動しだしました。
◆平成23年6月

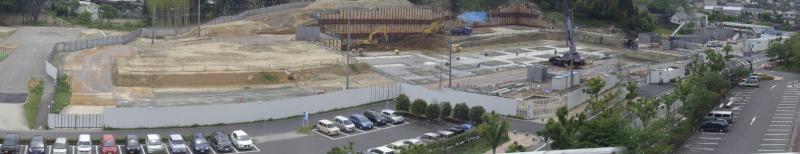

並行して免震層外壁周囲の擁壁の型枠工事が開始しました。
◆平成23年7月5日

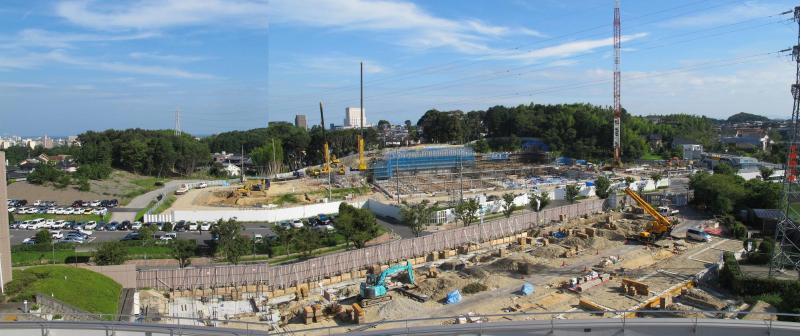

基礎下部の免震装置用架台のコンクリート打設工事が進んでいます。写真右側奥の方で、地中熱利用空調システム用の工事をおこなっています。写真手前の駐車場工事についても掘削工事が開始しました。
◆平成23年7月26日
免震層床コンクリートの打設工事が終了しました。免震装置の設置に取り掛かります。
◆平成23年8月9日

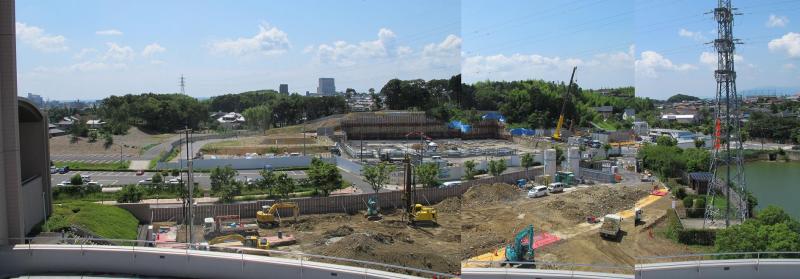

免震装置の設置中です。その他、奥の山側のよう壁の工事に取りかかっています。
手前の駐車場工事についても、基礎工事が行われています。
◆平成23年8月30日
免震装置の設置が完了し、免震装置上部基礎の工事に取りかかっています。地中熱利用空調システム用の工事については終了しました。
◆平成23年9月27日
1階スラブコンクリート打設がほぼ完了しました。次は10月中旬の鉄骨の建て方(組み立て)工事に進んでいきます。
